A-3-2-1-05 Realiseren van rioleringsprojecten

toelichting

We realiseren meerdere SPAM projetcen (SPAM = Strategisch Afvalwater Plan Maldegem). We leggen riolering aan in Verbranden Bos – kallestraat – Zandakkers, Vossenhol, Middelburg, Weide, Sanering Begijnewatergang fase 2 (Rapenbrugstraat, Kwezelweg), Kerselare, Vierweegse en IBA ‘s (Individuele Behandeling van Afvalwater). Hiervoor wordt de gemeente gesubsidieerd.

Schepen

Peter Van Hecke

Streefdatum

31-12-2025

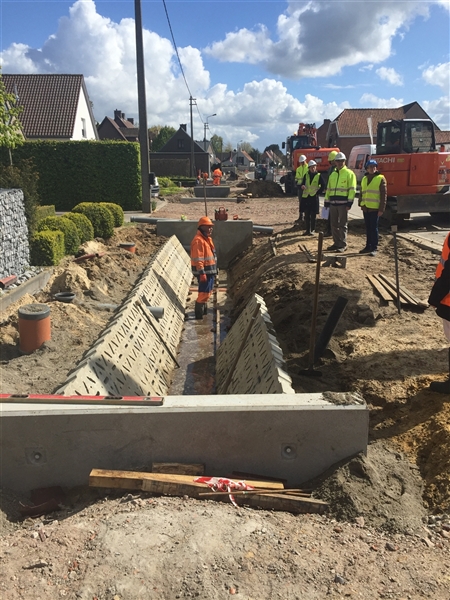

Stand van zaken

SPAM18B
Werken zijn voltooid.

SPAM18A
Aanpassingswerken nutsmaatschappijen voltooid m.u.v. de overkoppelingen die medio augustus tot midden september worden uitgevoerd.
De hoofdwerken starten op 15 september en zullen 8 maand duren. De bewoners werden ingelicht over de fasering en planning via een infomarkt.
Uitstel indiening eindafrekening werd niet verleend, motivering zal worden besproken met ministerie van financiën over het al dan niet behoud.

SPAM9
Werken zijn voltooid.

SPAM15
Een nieuwe kleine projectzone werd opgericht voor de rode clusters die palen aan de in omvorming zijnde E34, de betrokken woningen werden bezocht i.f.v. opmaak afkoppelingsdossier.

SPAM13
Waterpolder afgewerkt tussen de Tunnelweg en Middelburg Centrum. Kloosterstraat en Kasteelstraat afgewerkt. Langeweg in uitvoering tussen Leestjesweg en Margareta van de Vaghevierelaan. Persleiding aangelegd tot en met Rokalseidestraat, laatste onderboring naar RWZI nog uit te voeren. Werken zullen nog duren tot november 2025.

SPAM16
Werken werden voltooid, eindafrekeningsdossier in opmaak.

SPAM19
De omgevingsvergunningsaanvraag werd volledig verklaard eind juli 2025, het openbaar onderzoek loopt tot 2 september 2025.
Nutsmaatschappijen zullen hun aanpassingswerken uitvoeren 18 augustus 2025 startend vanuit Kruipuit en zo opschuivend naar het noorden en de zijstraten en dit tot eind januari 2026. Daarna schuiven de nutsmaatschappijen op naar Veldekens waar men zal werken van Februari tot zomer 2026.

SPAM30
Infomarkt werd gehouden voor de bewoners, de feedback werd verzameld en besproken op het college. De verbeteringsvoorstellen van de burgers die werden gevolgd werden verwerkt in de definitieve plannen welke vervolgens werden goedgekeurd op de Gemeenteraad van 26 juni 2025.
De nutsmaatschappijen werden ingelicht over de werken en bereiden hun aanpassingswerken voor.

SPAM17
Ontwerp bovenbouw in opmaak in functie van de  goedkeuring naar het college en de organisatie van een infomoment voor de bewoners later dit jaar.
De nutsmaatschappijen werden ingelicht over de werken en bereiden hun aanpassingswerken voor.

Financiële cijfers Gemeente + OCMW 2025

MJPA5 Krediet 2025 Krediet 2025 Aangerekend 2025 Ontvangst 2025 Impact 2025
Investering
Ontvangsten 1.867.120,15 3.989.038,75 0,00 1.617.307,00 1.617.307,00
Uitgaven -4.078.727,17 -8.905.969,14 -3.234.184,62 0,00 -3.234.184,62
Totaal Investering -2.211.607,02 -4.916.930,39 -3.234.184,62 1.617.307,00 -1.616.877,62
Totaal -2.211.607,02 -4.916.930,39 -3.234.184,62 1.617.307,00 -1.616.877,62
